DKM-1000TP 二板机地基图
DKM-1000TP 二板机卸机前准备
1.配备10-15T的叉车
2.配备50T的吊机或者35-50T的行车
3.需要准备20T以上的吊带2根,长度为10-20m,准备线径φ16的钢丝绳2根,长度为10-20m,准备千斤顶5-10T二个
4.如果在厂内卸机,用吊车时,要求厂房门高8m以上,门宽6m以上,厂房层高15m以上,如果用行车时, 要求厂房门高8m以上,门宽6m以上,厂房层高10m以上

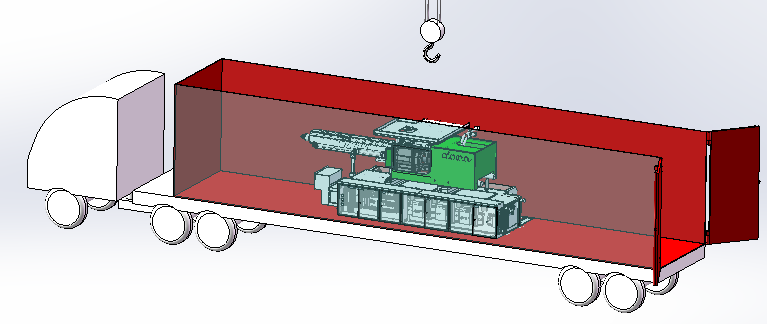

DKM-1000TP 卸柜
(1)安装锁模机架
1. 参照《注塑机地基指导手册》,安装地基
2. 避震脚均布放置在锁模机架加强筋下,避开地脚螺栓孔位,同时地脚锚栓落入地基锚栓孔内,如图1
3. 参照《注塑机水平调节方法》,调节锁模机架水平
图1 安装锁模机架

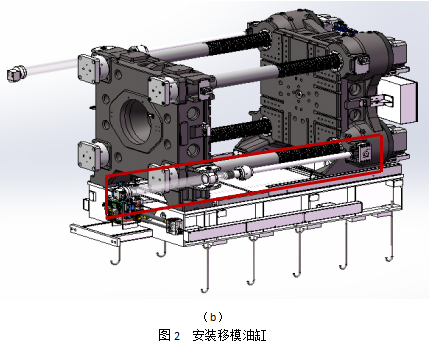

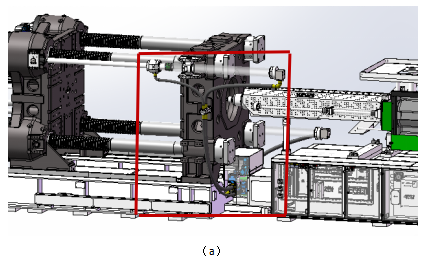

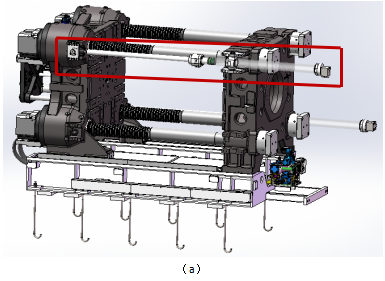

(2)安装移模油缸,如图2
(3)放置射台机架

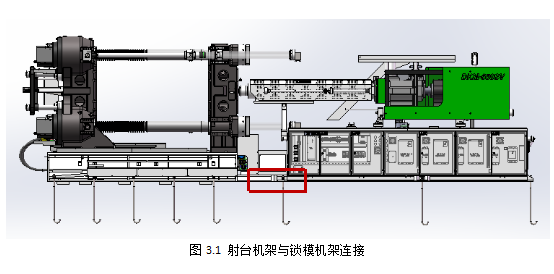

1. 吊起射台机架,与锁模机架对接,如图3.1

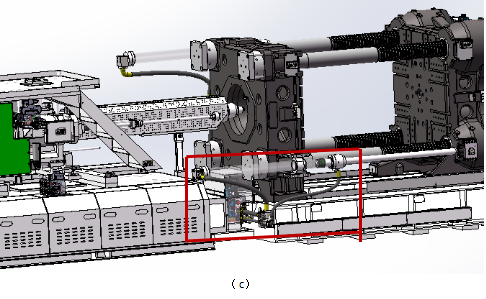

2. 将螺栓拧紧,固定连接处,如图3.2

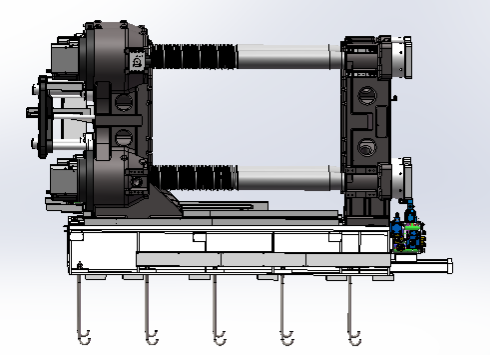

3. 将避震脚放在射台机架下方(均布放置在加强筋下,避开地脚螺栓孔),并将机架放下,如图3.3
4. 参照《注塑机水平调节方法》, 调节射台机架水平
(3)用混凝土灌入地基锚栓孔内,在7天固化(室温15℃以上)后,才能开机运行

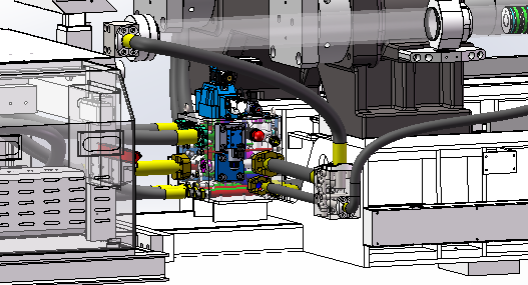

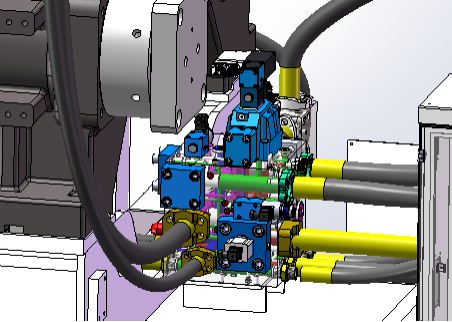

(4)连接液压软管,如图4
图4 连接液压软管

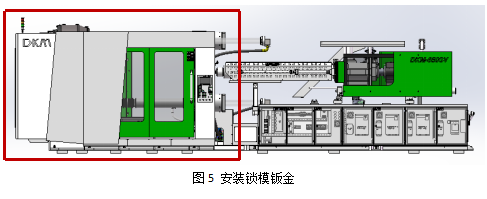

(5)安装锁模钣金,如图5

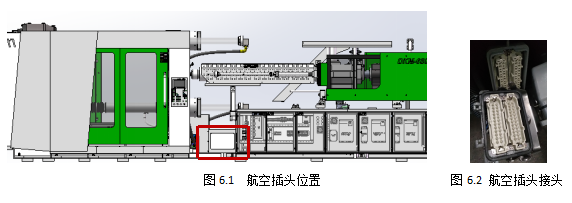

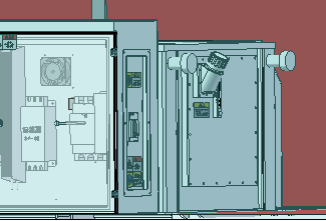

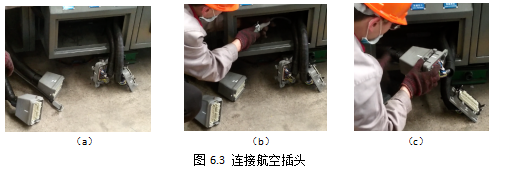

(6)连接航空插头,如图6.3

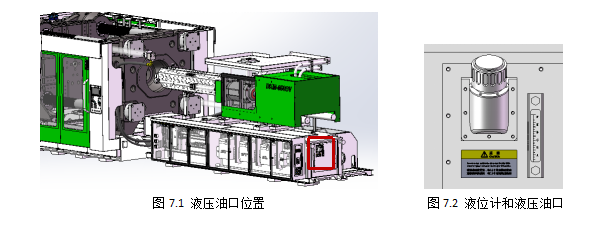

(7)加液压油,规定液面高度达到液位计的四分之三,如图7.2
(8)连接电缆线,如图8
将电缆线接到机器空开上,如图8
图8 连接电缆线

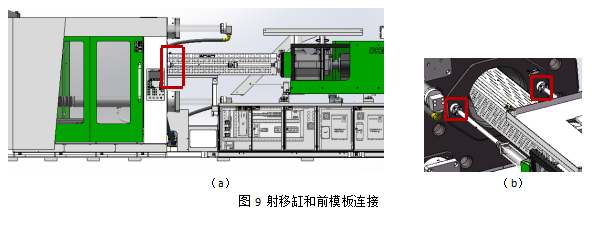

(9)开机,射台后退,连接射移缸和前模板,如图9

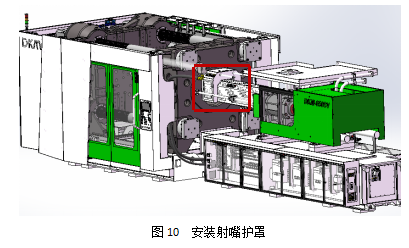

(10) 安装射嘴护罩,如图10

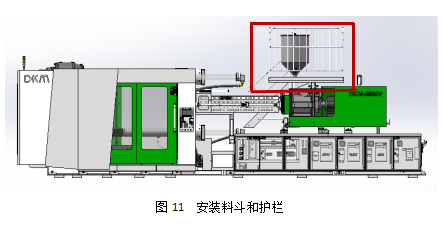

(11)安装料斗和护栏,如图11

(12)接冷却水,如图12.2
(13)调射嘴同轴度
开机,射台前进,调射嘴与前模板的同轴度≤0.2mm,如图13.2
